新庁舎整備工事
新庁舎整備工事については、令和12年1月の供用開始に向け新庁舎の建築を行い、その後、分館の改修、既存庁舎解体、駐車場などの外構整備の順で工事を実施します。
なお、庁舎敷地を文化の杜公園側に拡張することで、仮庁舎が不要な計画としているため、庁舎敷地と文化の杜公園の間の水路(堀)を移設する工事を先行して実施します。

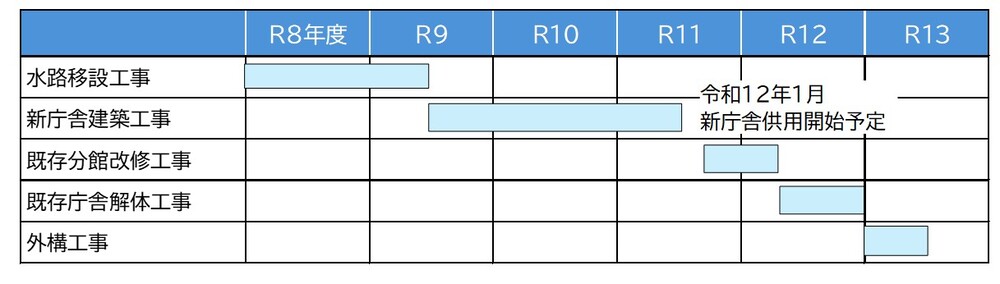

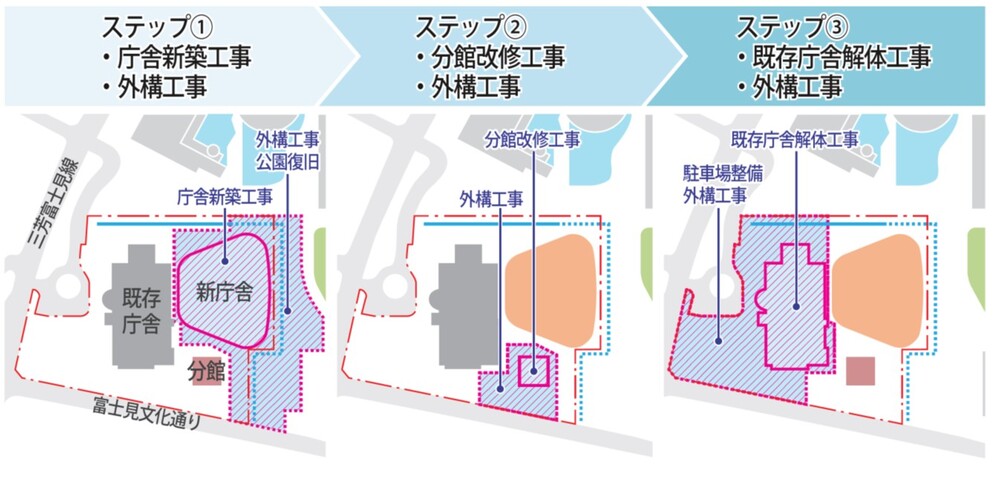

スケジュール
